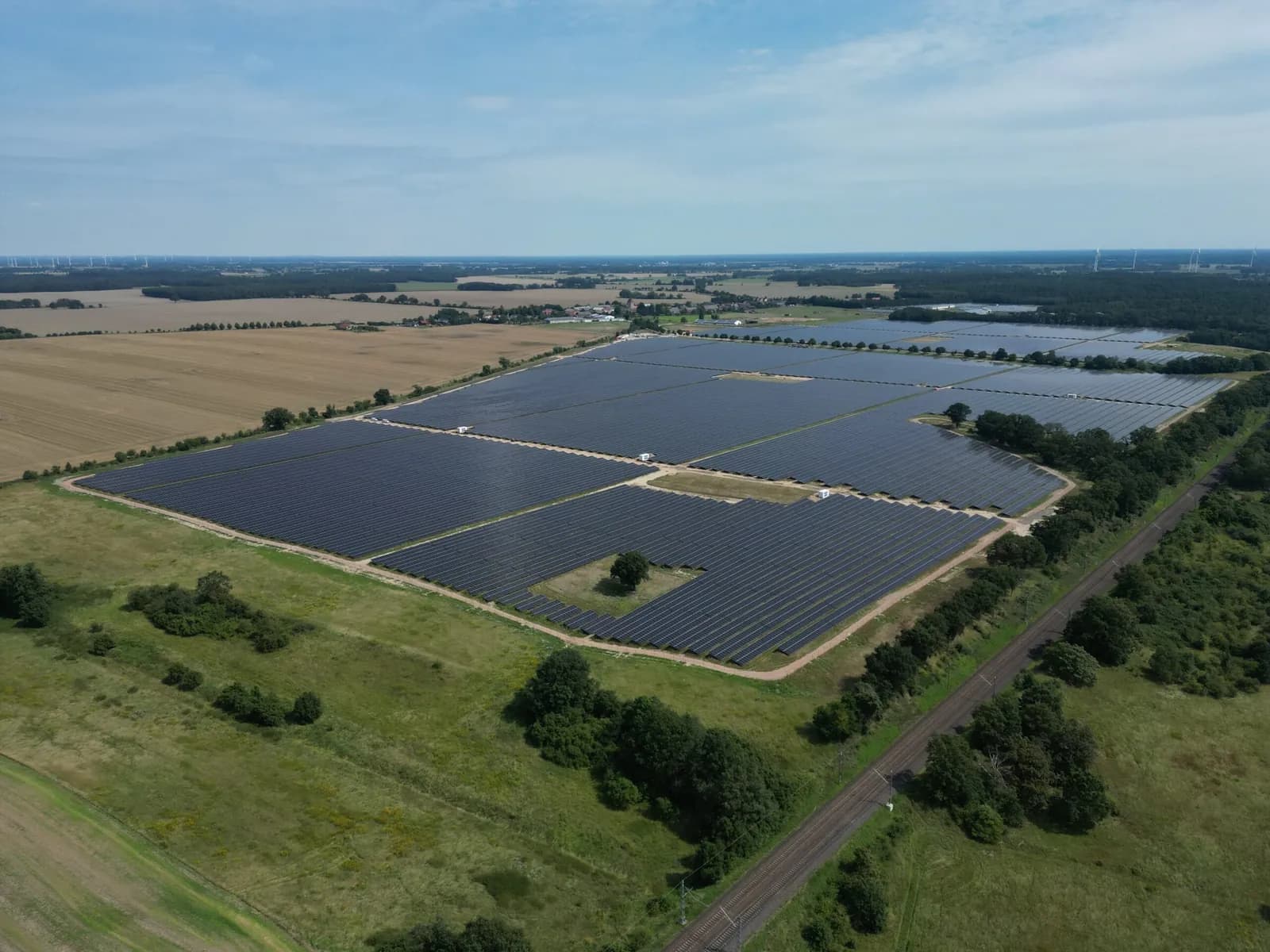

Vista aerea del parco solare di Schönermark completato, Brandeburgo
GERMANIA · COMPLETATO

SCHÖNERMARK

80 MWpStüdenitz-Schönermark, Ostprignitz-Ruppin — Brandeburgo, Germania

129.000 moduli in Brandeburgo, dal primo palo alla rete in undici mesi: il più grande progetto di Chint Solar in Germania.

CLIENTEChint Solar Europe
PERIODOCantiere gennaio 2024 · in esercizio da dicembre 2024

Schönermark-Süd è il primo — e il più grande — parco fotovoltaico realizzato da Chint Solar in Germania: 80 MWp e circa 129.000 moduli nel Landkreis di Ostprignitz-Ruppin, a un'ottantina di chilometri a nord-ovest di Berlino.

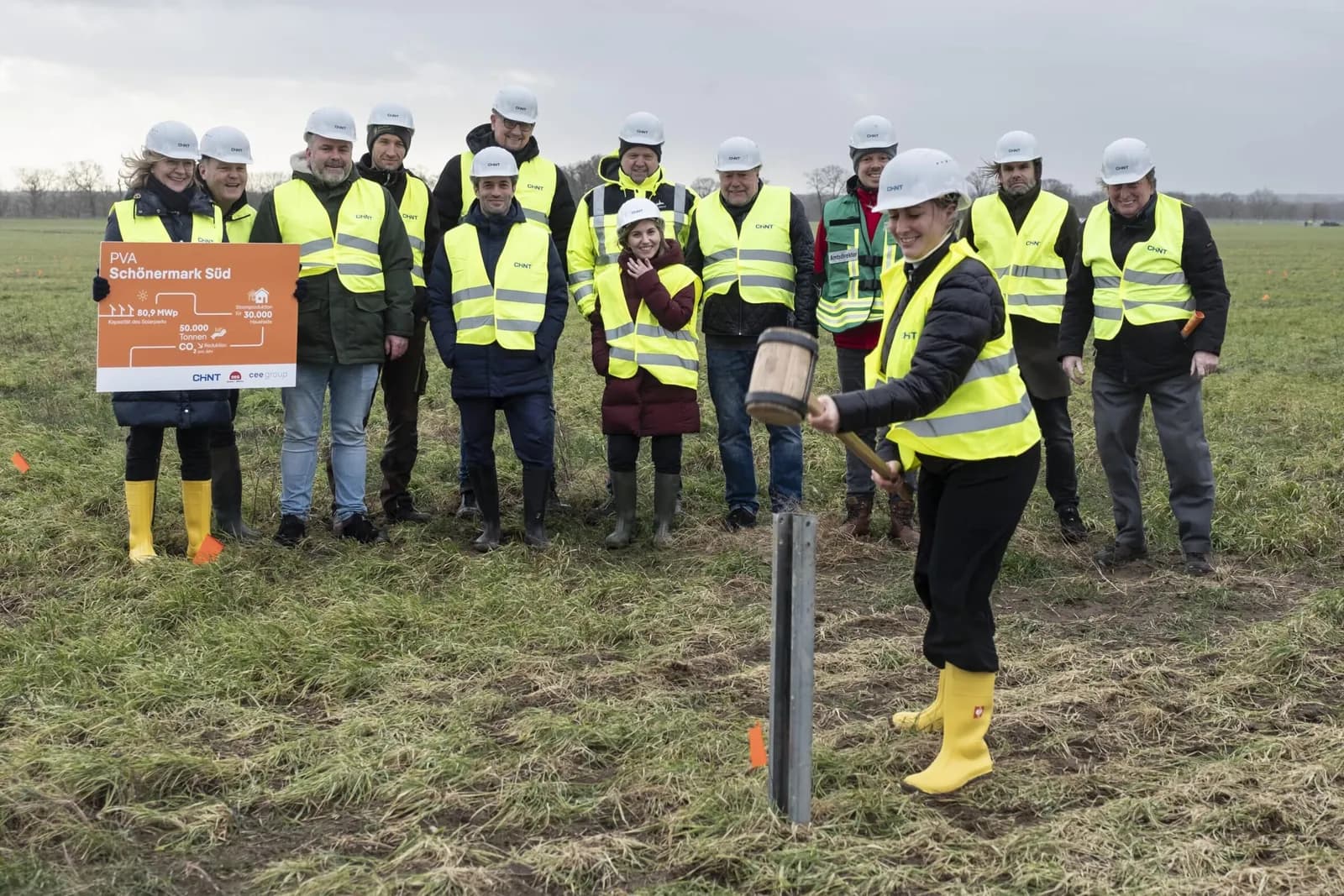

Il primo palo è stato infisso a gennaio 2024; l'impianto è in esercizio da dicembre 2024. Undici mesi dalla pianificazione al completamento, su un terreno ampio e pianeggiante che ha permesso di lavorare a ritmo pieno per file intere.

L'impianto è di proprietà del gruppo CEE Group, che ne ha destinato il 55% al fondo CEE Renewable Fund 8; circa l'81% dell'energia prodotta è coperta da tariffa EEG garantita per vent'anni. Nel luglio 2025 il parco ha ospitato una giornata aperta con oltre ottanta visitatori.

IL NOSTRO LAVORO IN CANTIERE
01

Opere meccaniche

Battitura pali, montaggio strutture fisse e installazione moduli con serraggi controllati.

02

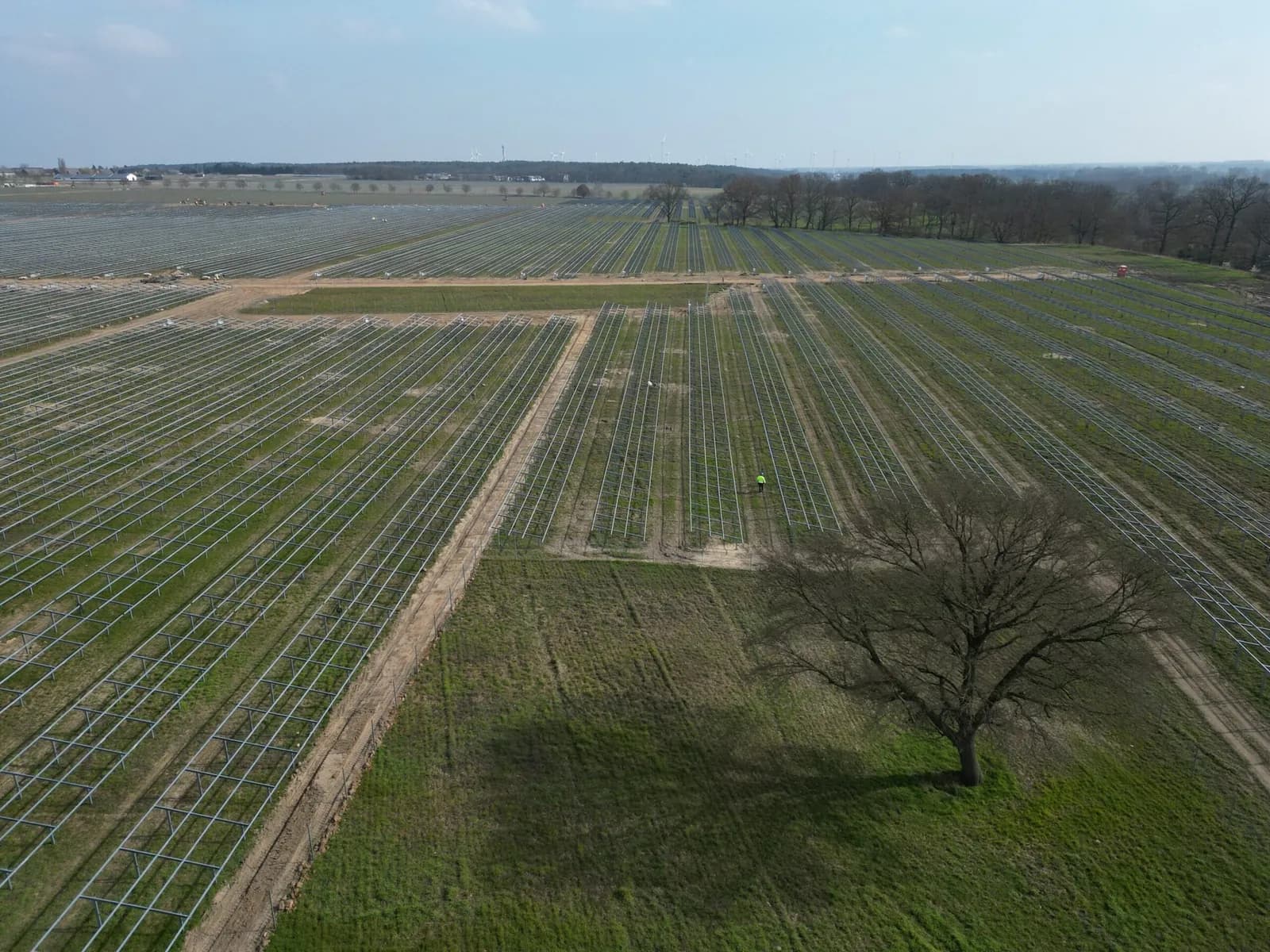

Opere civili

Preparazione delle aree, viabilità interna di cantiere e scavo dei cavidotti.

03

Opere elettriche

Posa cavi, cablaggi DC e AC, collegamento inverter e cabine MT/BT.

CANTIERE
